Thủy điện tích năng Bác Ái đang bứt tốc, hứa hẹn đưa máy đầu tiên vào hoạt động cuối năm 2029 và hoàn thiện toàn bộ dự án vào tháng 6/2031.
Tiến độ thi công vượt mục tiêu

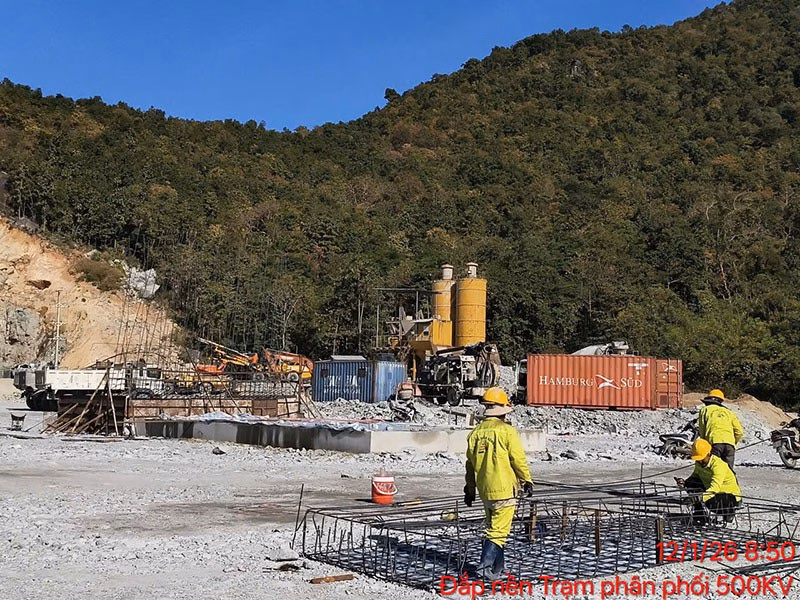

Ngay từ những ngày đầu tháng 1 2026, khi không khí xuân lan tỏa khắp miền Trung, công trường Bác Ái đã biến thành một “đại công xưởng” không ngừng nghỉ. Hệ thống đường vào, lán trại, cấp điện‑nước đã được lắp đặt đồng bộ, tạo nền tảng vững chắc cho các hạng mục ngầm có quy mô lớn.

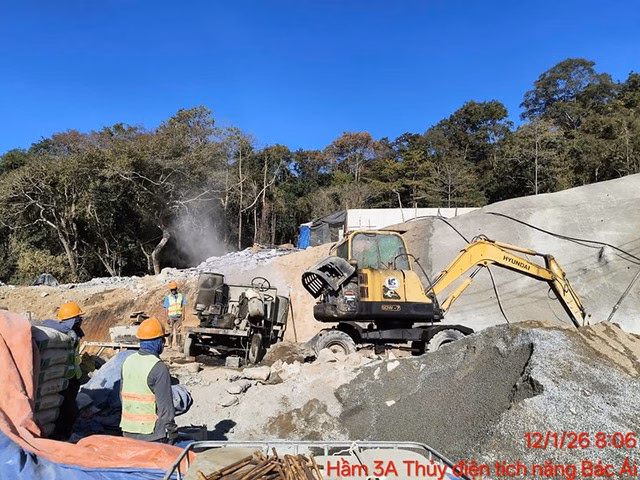

Khối lượng đào hầm thực tế
Theo số liệu của liên danh nhà thầu, tính đến nay đã khai thác và gia cố khoảng 3.178 mét trong tổng độ dài 17.000 mét – tương đương 19% tiến độ giai đoạn 2 đã được phê duyệt. Đặc biệt, tốc độ trung bình đạt 120‑180 mét/tháng, gấp đôi mức dự kiến ban đầu (90 m/tháng).
Chiến lược tăng tốc
- Triển khai đồng thời 5 mũi thi công hầm, áp dụng ca làm việc 3 ca, 4 kíp, không ngừng nghỉ ngay cả trong ngày lễ Tết.
- Đầu tư thiết bị hiện đại gấp 3 lần nhu cầu tối thiểu: máy khoan, phá, bốc xúc đồng bộ, giảm lực lượng nhân công từ 1.000‑2.000 người xuống còn khoảng 300 người.
- Rà soát và gỡ bỏ các công việc phụ để rút ngắn thời gian, đồng thời giải phóng mặt bằng nhanh chóng.
Ý nghĩa chiến lược của dự án
Ông Phạm Thanh Hoài, Giám đốc Ban Quản lý dự án Điện 3 (EVNPMB3) nhấn mạnh: “Thủy điện tích năng Bác Ái là dự án thủy điện tích năng đầu tiên tại Việt Nam, là công trình trọng điểm quốc gia, góp phần quan trọng vào an ninh năng lượng và điều độ hệ thống điện trong giai đoạn tới.”
Dự án có công suất 1.200 MW, hồ chứa Sông Cái thuộc hệ thống thủy lợi Tân Mỹ, và nhà máy đặt ngầm với cột nước hơn 400 m. Tổng mức đầu tư ước tính 21,1 nghìn tỷ đồng, trong đó vốn đối ứng của EVN và vay của 6 nhà tài trợ quốc tế.
Độ nội địa hóa cao
Toàn bộ công tác xây dựng, từ bê tông cốt thép, đào hầm đến các hạng mục phụ trợ, đều do các nhà thầu Việt Nam thực hiện, trị giá khoảng 4.300 tỷ đồng. Các cấu kiện cơ khí thủy công, như ống áp lực cao với cột áp hơn 400 m, cũng được thiết kế, chế tạo và lắp đặt trong nước.
Những bước tiếp theo
Đầu tháng 2/2026, các mũi thi công sẽ tiến sâu tới nhà máy ngầm – mốc quan trọng để đẩy nhanh các hạng mục tiếp theo. Đồng thời, gói thầu cung cấp thiết bị cơ điện chính dự kiến ký hợp đồng vào quý II/2026, tạo tiền đề cho việc bảo đảm tiến độ chung.
Kết luận và lời kêu gọi
Thủy điện tích năng Bác Ái không chỉ là minh chứng cho khả năng thực thi nhanh chóng của các doanh nghiệp Việt Nam mà còn là biểu tượng của quyết tâm, tinh thần trách nhiệm và khát vọng làm chủ công nghệ. Khi dự án đạt mục tiêu phát điện vào cuối 2029, nó sẽ đóng góp đáng kể vào an ninh năng lượng quốc gia.
